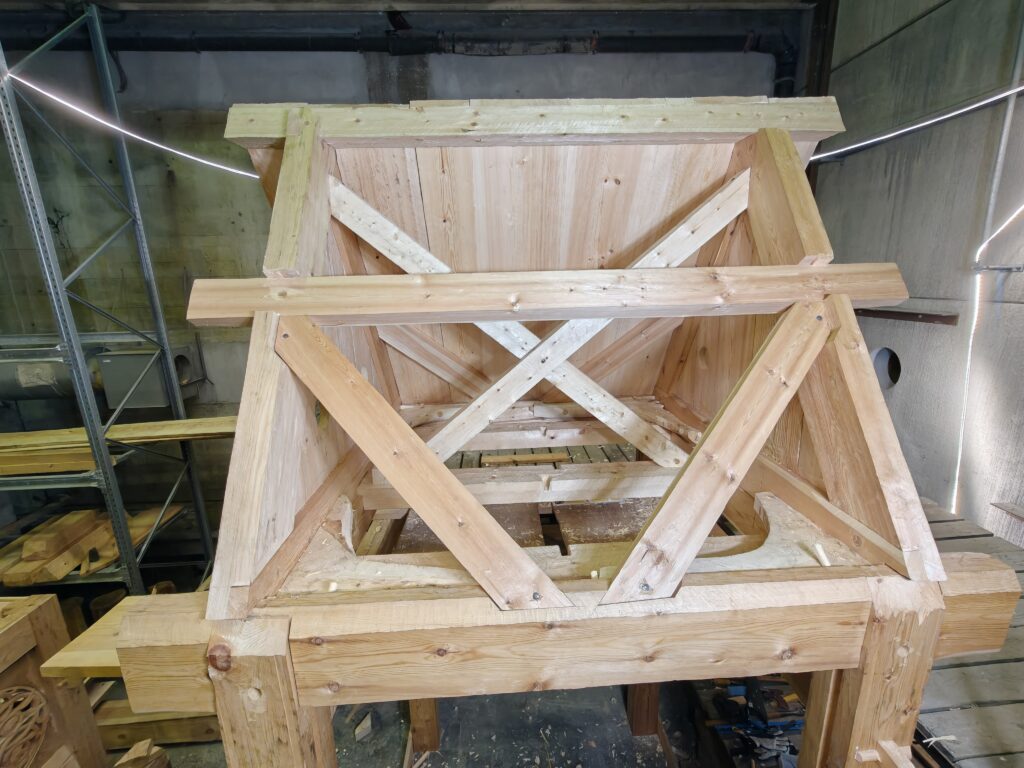

Hvor lang tid går det an å bruke på noe så enkelt som noen plugger?
Det er en ting som er sikkert i takrytterprosjektet. Ting tar mer tid enn vi hadde sett for oss! Det er fort gjort å glemme hvor lang tid hver enkelt arbeidsoppgave tar når emnene skal finnes, felles, dras frem, transporteres, merkes opp, klamphogges, teljes, tilpasses og monteres. Noe så enkelt som å lage trepluggene som skal låse fast delen tar tid, disse skal grovhogges, spikkes runde og tilpasses, før de skal kiles fast. Tilpasningen kan vi ikke slurve med, for de må være passe trang hele veien, for ikke å få slark. Jeg har gjort et lite tidsstudie i forbindelse med at vi har hentet ut 4 rotknær som er montert horisontalt inne i takrytterens nedre del.


Det er selvsagt noen usikkerhetsmomenter her, spesielt rundt det å finne rotknærne. Her hjelper det å kjenne skogen en leiter i. Det har også mye og si hvor rotknærne skal tas ut. Er de på en myr går det relativt kjapt, er det på morenejord tar det lang tid å kappe aller røttene. Det vil også hjelpe med mer erfaring. Tidene i tidsstudiet blir derfor et gjennomsnitt av de fire vi har funnet.

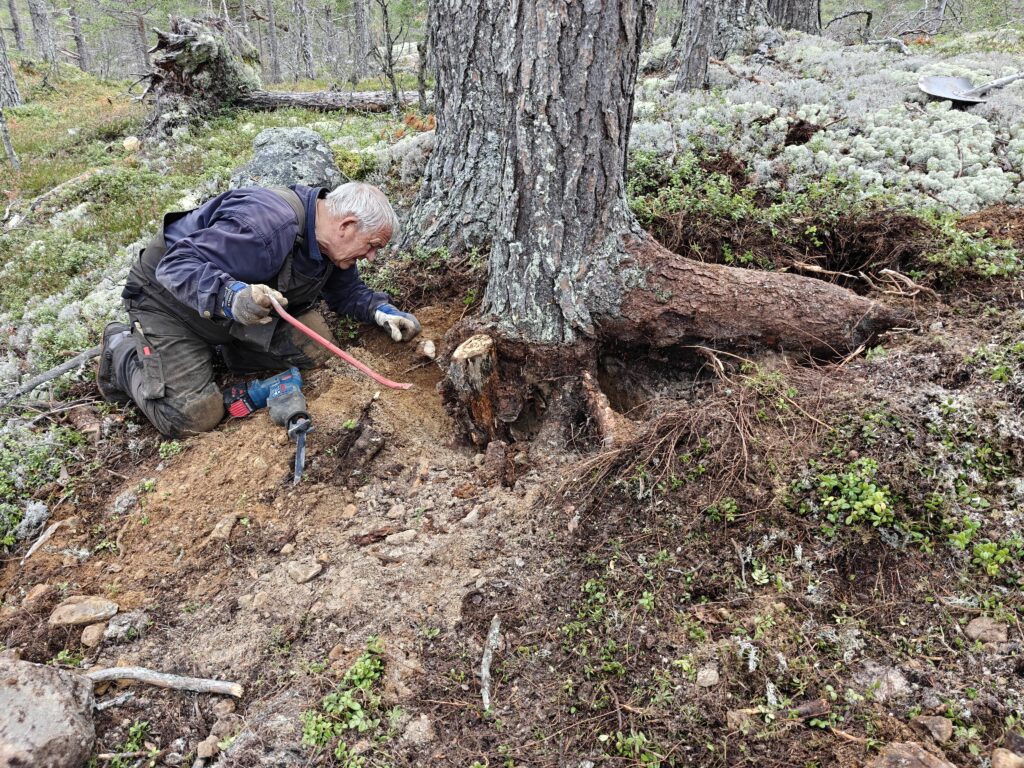

- Finne et passende rotkne. 2 t.
- Grave frem og kappe røtter 4 t.
- Grovdimensjonere og transport. 3 t.
- Rengjøre og barke. 2 t.
- Merke og dimensjonere. 2 t.

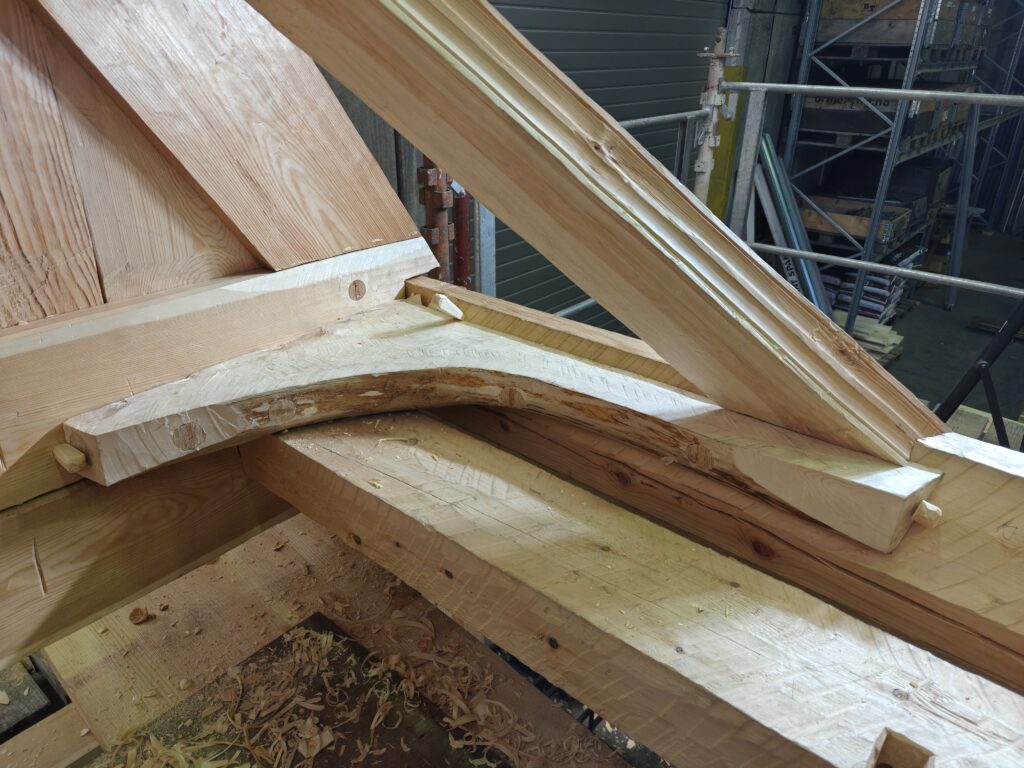

- Tilpasse mot toppsviller. 2 t.
- Spenne fast med plugger. 1,5 t.
- Borre plugghull. 1 t.
- Kløyve, spikke, tilpasse og kile fast 4 stk plugger. 3 t.
Totalt: 20,5 timer. Pr rotkne.
Det skal sies at vi brukte bajonettsag for å kappe av de røttene vi ikke skulle ha, og grovdimensjonerte emnene med motorsag, så hvis dette skulle vært gjort med håndverktøy hadde tidsforbruket økt betraktelig. Vi er også heldige å har høytrykksspyler til å vaske vekk jord og stein før vi begynner å hogge. Vi valgte å bruke en del moderne hjelpemidler på grunn av tidsnød i høst. Dette for å være sikre på å få ut de emnene vi trenger i vinter.
I Borgund stavkirke er det 150 rotknær, og flesteparten av disse er en del større enn de vi har hentet til takrytteren. Det er rett og slett imponerende å tenke på hvor mye tid som har gått bare til denne delen av arbeidet i stavkirkene.
